Ugoda Rafako z Tauronem stała się faktem. Wysłano przelew na 240 mln zł

Tauron poinformował, że otrzymał od Rafako 240 mln zł z tytułu roszczeń w sporze dotyczącym bloku energetycznego 910 MW w Elektrowni Jaworzno. To ostatni warunek ugody zawartej przez obie spółki.

Tauron poinformował we wtorek, że otrzymał od Rafako 240 mln zł z tytułu roszczeń w sporze wokół budowy bloku na węgiel kamienny 910 MW w Elektrowni Jaworzno III. Oznacza to wejście w życie ugody przewidującej rozliczenie i rozwiązanie kontraktu.

Pieniądze już na koncie Taurona

Na koncie Taurona zaksięgowana została cała kwota żądania uzgodniona podczas mediacji. Oznacza to spełnienie ostatniego z warunków zawieszających wejście w życie ugody - poinformowała spółka. Informację tę potwierdziło w swoim komunikacie również Rafako.

Na mocy ugody strony, czyli spółka Tauron Wytwarzanie oraz generalny wykonawca bloku, Rafako, rozwiązały kontrakt wygaszając zobowiązania kontraktowe, a także zrzekły się wzajemnie wszelkich roszczeń ponad te, które zostały objęte ugodą. Rafako zwolniło też swoich podwykonawców ze wszelkich zobowiązań, które utrudniały im podjęcie współpracy z Tauron Wytwarzanie.

Reklama

Ugoda korzystna dla obu spółek

- Ugodowa formuła zamknięcia toczącego się sporu przynosi racjonalne korzyści wszystkim stronom właśnie zakończonego sporu - ocenił prezes Taurona Paweł Szczeszek.

Jak podkreśliła spółka, Tauron Wytwarzanie nawiązał już bezpośrednią współpracę z dotychczasowymi podwykonawcami głównego wykonawcy, co nie było możliwe przed zawarciem ugody. Trwa opracowanie planów docelowych rozwiązań projektowych i technicznych, a kwota 240 mln zapewnia możliwości ich wdrożenia.

- Wiemy, co musimy poprawić i konsekwentnie realizujemy swój plan. Naszym celem jest utrzymanie wysokiej dyspozycyjności jednostki, co bezpośrednio przekłada się na bezpieczeństwo krajowego systemu elektroenergetycznego, przy równoczesnym wyeliminowaniu ograniczeń technicznych oraz poprawa ekonomiki pracy jednostki - podkreślił prezes Taurona Wytwarzanie Trajan Szuladziński.

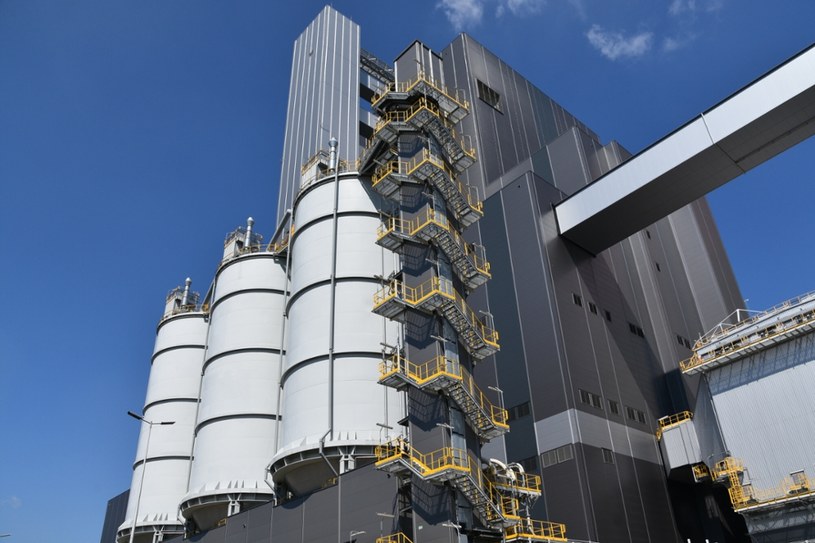

Blok 910 MW w Jaworznie pracuje

Tauron zaznaczył, że pomimo konieczności rozwiązania szeregu problemów technicznych, od momentu przejęcia przez Tauron Wytwarzanie odpowiedzialności za eksploatację bloku 910 MW, jego praca cechuje się znacznie wyższą przewidywalnością, dyspozycyjność jednostki w I kwartale 2023 r. przekroczyła 95 proc., a w marcu, bezpośrednio przed rozpoczęciem pierwszego planowego postoju remontowego, wyniosła 100 proc.

Blok w Jaworznie uruchomiono z opóźnieniem w listopadzie 2020 r. W czerwcu 2021 r. został wyłączony z powodu usterek. Ponownie jednostkę uruchomiono - również z opóźnieniem wobec pierwotnych planów - w końcu kwietnia 2022 r. Potem blok był czasowo wyłączany jeszcze dwukrotnie. Według Rafako powodem awarii była nieodpowiednia jakość węgla dostarczanego przez Tauron. Według Taurona - przyczynami są liczne wady i usterki bloku.

TAURONPE

3,4600 -0,1860 -5,10% akt.: 03.12.2024, 12:14
  • Otwarcie 3,6700
  • Max 3,6800
  • Min 3,4030
  • Kurs odniesienia 3,6460
  • Suma wolumenu 2 918 615
  • Suma obrotów 10 196 047,55
  • Widełki dolne 3,3030
  • Widełki górne 4,0370
Zobacz również: BEDZIN CEZ COLUMBUS

RAFAKO

0,2695 0,0000 0,00% akt.: 03.12.2024, 12:12
  • Otwarcie 0,2650
  • Max 0,2700
  • Min 0,2605
  • Kurs odniesienia 0,2695
  • Suma wolumenu 145 925
  • Suma obrotów 38 798,5140
  • Widełki dolne 0,2385
  • Widełki górne 0,2915
Zobacz również: BRASTER MAXCOM ACAUTOGAZ

***

PAP
Dowiedz się więcej na temat: Grupa Tauron | Rafako SA
Reklama
Reklama
Reklama
Reklama
Strona główna INTERIA.PL
Polecamy
Finanse / Giełda / Podatki
Bądź na bieżąco!
Odblokuj reklamy i zyskaj nieograniczony dostęp do wszystkich treści w naszym serwisie.
Dzięki wyświetlanym reklamom korzystasz z naszego serwisu całkowicie bezpłatnie, a my możemy spełniać Twoje oczekiwania rozwijając się i poprawiając jakość naszych usług.
Odblokuj biznes.interia.pl lub zobacz instrukcję »
Nie, dziękuję. Wchodzę na Interię »
