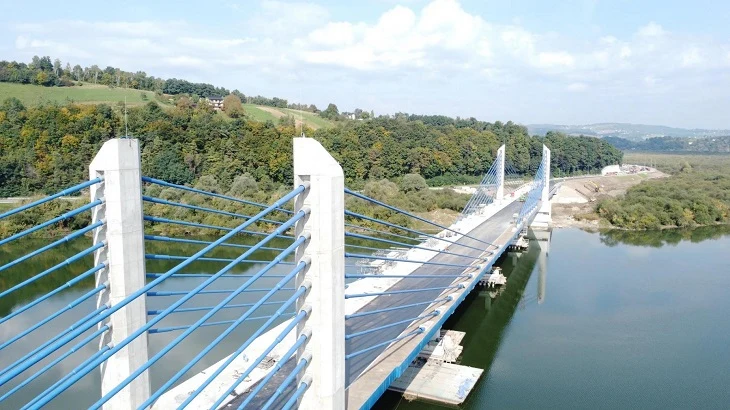

 Do wybudowania obiektu wykorzystano ok. 24 500 m3 betonu, 4 926 551 kg stali miękkiej, 430 000 kg stali sprężającej, a długość kabli extradosed wynosi 7,2 km. By powstał nasyp pod drogę, tzw. najazdy na most, zużyto 180 048 m3 materiału nasypowego. Zamontowane na obiekcie czujniki monitorują funkcjonowanie konstrukcji, wykonując pomiary m.in. odkształceń w przekrojach pylonowych i przęsłowych oraz sił na wantach. Przed przełożeniem ruchu na nowy most pomyślnie przeprowadzono próby obciążenia.  Stary obiekt, z którego jeszcze niedawno korzystali kierowcy, zostanie rozebrany. Ma 407,6 m długości. Jego budowa rozpoczęła się przed II wojną światową, a zakończyła w 1943 r. Jest wyeksploatowany i za wąski. Ma zaledwie 7,5 m szerokości, a jezdnia 6 m. Po rozbiórce pozostanie jeden przyczółek od strony Brzeska, który zostanie zamieniony na punkt widokowy. Jeszcze w tym roku wykonawca przystąpi do rozbierania tego obiektu.  żródło Generalna Dyrekcja Dróg Krajowych i Autostrad
Do wybudowania obiektu wykorzystano ok. 24 500 m3 betonu, 4 926 551 kg stali miękkiej, 430 000 kg stali sprężającej, a długość kabli extradosed wynosi 7,2 km. By powstał nasyp pod drogę, tzw. najazdy na most, zużyto 180 048 m3 materiału nasypowego. Zamontowane na obiekcie czujniki monitorują funkcjonowanie konstrukcji, wykonując pomiary m.in. odkształceń w przekrojach pylonowych i przęsłowych oraz sił na wantach. Przed przełożeniem ruchu na nowy most pomyślnie przeprowadzono próby obciążenia. Stary obiekt, z którego jeszcze niedawno korzystali kierowcy, zostanie rozebrany. Ma 407,6 m długości. Jego budowa rozpoczęła się przed II wojną światową, a zakończyła w 1943 r. Jest wyeksploatowany i za wąski. Ma zaledwie 7,5 m szerokości, a jezdnia 6 m. Po rozbiórce pozostanie jeden przyczółek od strony Brzeska, który zostanie zamieniony na punkt widokowy. Jeszcze w tym roku wykonawca przystąpi do rozbierania tego obiektu. żródło Generalna Dyrekcja Dróg Krajowych i Autostrad

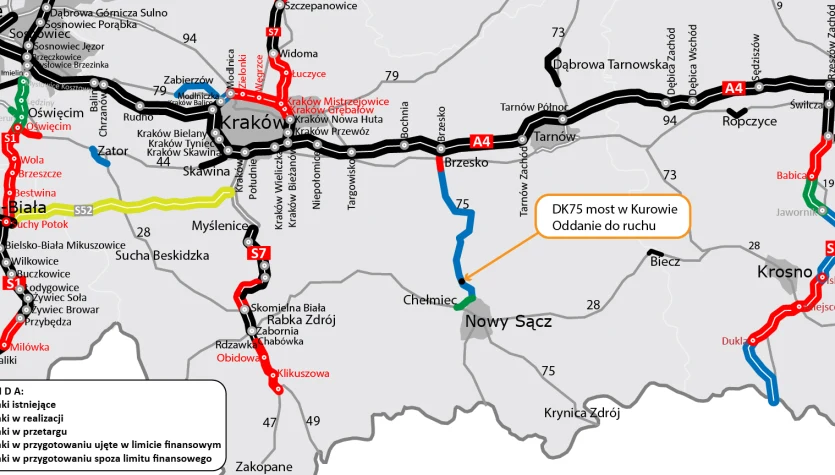

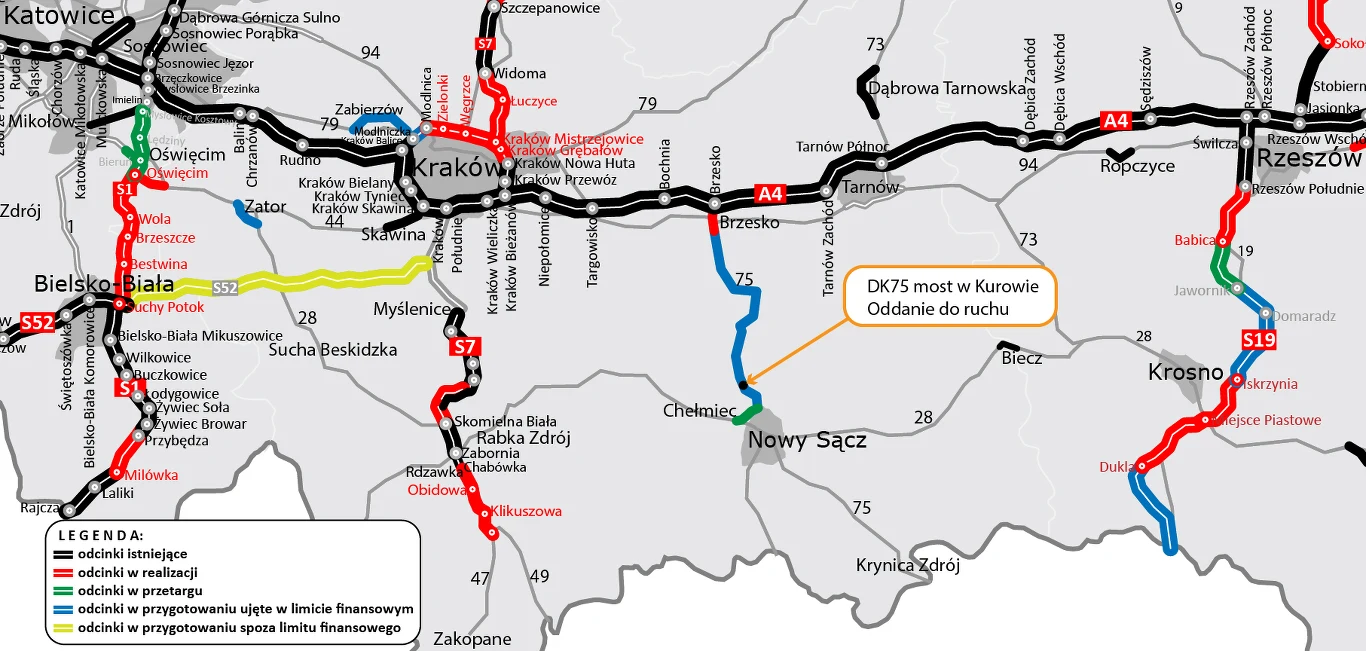

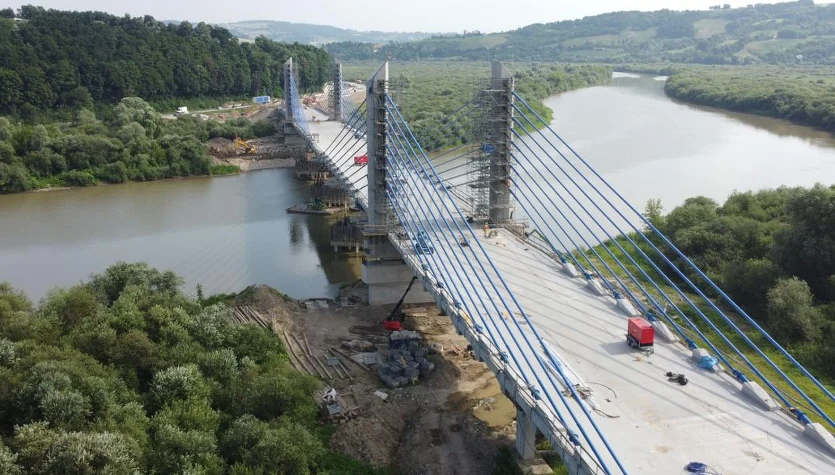

Minister infrastruktury Andrzej Adamczyk wyraził nadzieję, budowa nowej drogi nr 75 Brzesko-Nowy Sącz, tzw. sądeczanki ruszy ”niebawem". Zadanie ma zapewnione finansowanie, a GDDKiA złożyła wnioski o decyzję środowiskową - przypomniał.  Nowa „sądeczanka” została wpisana w 2017 r. do Programu Budowy Dróg Krajowych, w którym zarezerwowano wtedy na nią prawie 1,8 mld zł. W połowie ub.r. rząd przyjął uchwałę zwiększającą wydatki na ten program, dzięki czemu środki na budowę drogi nr 75 zostały podwyższone o 1,4 mld zł, do blisko 3,2 mld zł.  Odcinek „sądeczanki” Brzesko-Nowy Sącz będzie drogą klasy głównej przyspieszonej, z dwoma jezdniami, każda po dwa pasy ruchu, o długości około 50 km. Dostępność do niej będzie zrealizowana poprzez węzły i skrzyżowania z jednoczesnym wyeliminowaniem zjazdów.  Pod koniec zeszłego miesiąca Generalna Dyrekcja Dróg Krajowych i Autostrad złożyła wniosek o wydanie decyzji o środowiskowych uwarunkowaniach (DŚU) dla budowy nowej dwujezdniowej drogi krajowej nr 75 na odcinku od Brzeska do Nowego Sącza. Wniosek uwzględnia trzy warianty przebiegu tej trasy - wariant C jest rekomendowany, warianty A i F wskazano jako alternatywne.
Minister infrastruktury Andrzej Adamczyk wyraził nadzieję, budowa nowej drogi nr 75 Brzesko-Nowy Sącz, tzw. sądeczanki ruszy ”niebawem". Zadanie ma zapewnione finansowanie, a GDDKiA złożyła wnioski o decyzję środowiskową - przypomniał. Nowa „sądeczanka” została wpisana w 2017 r. do Programu Budowy Dróg Krajowych, w którym zarezerwowano wtedy na nią prawie 1,8 mld zł. W połowie ub.r. rząd przyjął uchwałę zwiększającą wydatki na ten program, dzięki czemu środki na budowę drogi nr 75 zostały podwyższone o 1,4 mld zł, do blisko 3,2 mld zł. Odcinek „sądeczanki” Brzesko-Nowy Sącz będzie drogą klasy głównej przyspieszonej, z dwoma jezdniami, każda po dwa pasy ruchu, o długości około 50 km. Dostępność do niej będzie zrealizowana poprzez węzły i skrzyżowania z jednoczesnym wyeliminowaniem zjazdów. Pod koniec zeszłego miesiąca Generalna Dyrekcja Dróg Krajowych i Autostrad złożyła wniosek o wydanie decyzji o środowiskowych uwarunkowaniach (DŚU) dla budowy nowej dwujezdniowej drogi krajowej nr 75 na odcinku od Brzeska do Nowego Sącza. Wniosek uwzględnia trzy warianty przebiegu tej trasy - wariant C jest rekomendowany, warianty A i F wskazano jako alternatywne.

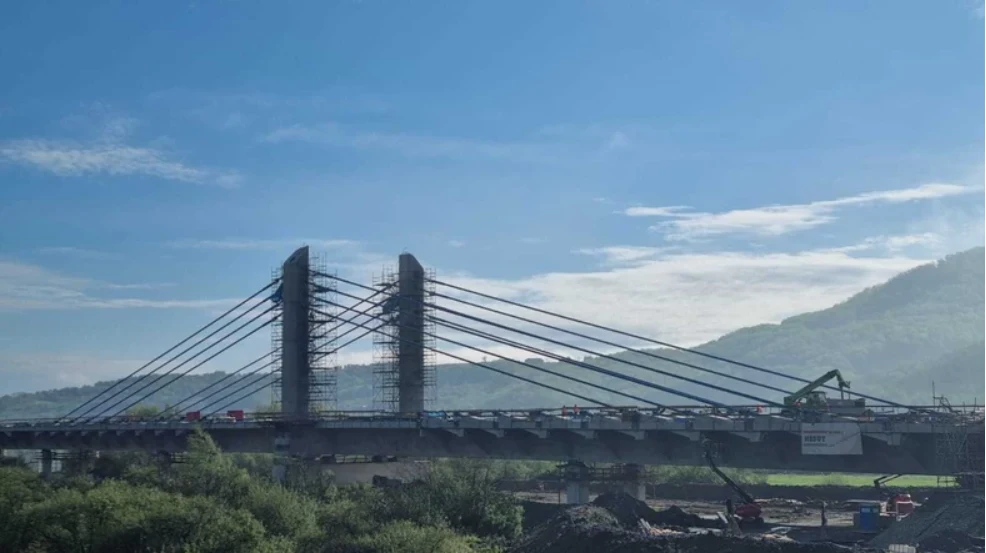

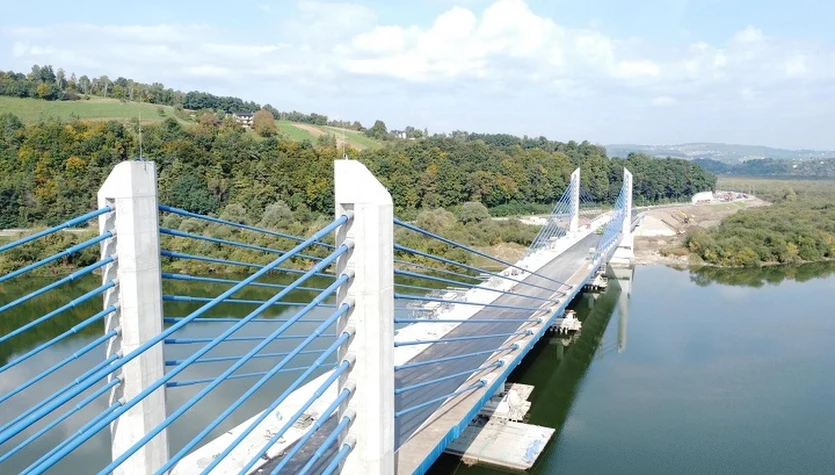

 Nowy most na Dunajcu w Kurowie k. Nowego Sącza  żródło GDDKiA
Nowy most na Dunajcu w Kurowie k. Nowego Sącza żródło GDDKiAInformacja prasowa

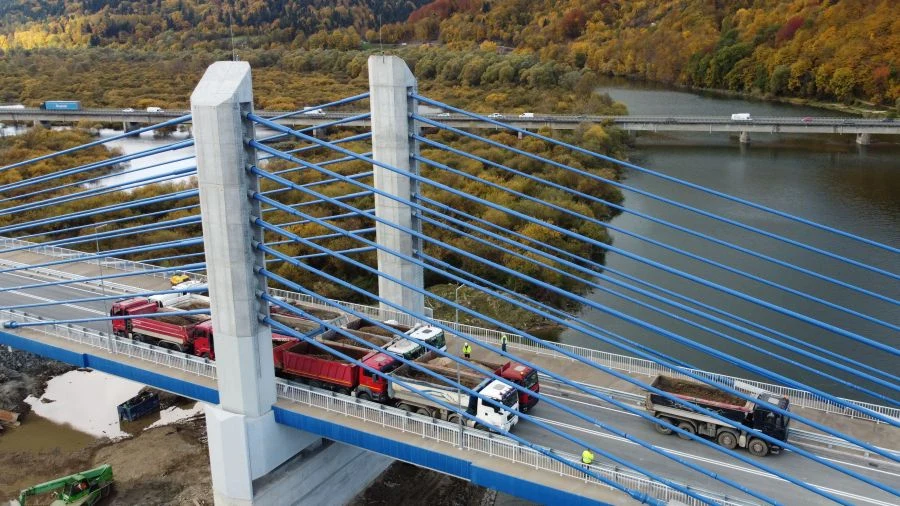

Most na Dunajcu ma 602 metry długości, ponad 17 metrów szerokości i trzy pylony o wysokości 33,5 m od poziomu terenu, a 22,8 m od jezdni na pomoście. To obiekt typu extradosed, który powstał z połączenia konstrukcji wantowej z belkową sprężoną. To sprawia, że takie obiekty są tańsze w wykonaniu od typowych mostów wantowych i z kolei bardziej efektowne wizualnie niż obiekty belkowe. W Polsce do tej pory najdłuższym takim obiektem jest most w Kwidzynie na Wiśle (808,4 m), następny jest most na obwodnicy Ostródy (677 m), a kolejnym most w Kurowie, na Dunajcu.    Nowy obiekt ma cztery przęsła, a odległości pomiędzy nimi wynoszą 100 m - 200 m - 200 m - 100 m. Na każdym pylonie zamontowano dziewięć want, a każda z nich z kolei zbudowana jest z 61 splotów stalowych lin. Oprócz jezdni powstała też ścieżka pieszo-rowerowa. Stałe podpory mostu znajdują się poza nurtem rzeki Dunajec. Zastosowana technologia budowy mostu wymagała wykonania podpór tymczasowych zlokalizowanych w nurcie rzeki, na czas realizacji obiektu. Rozbiórka tych podpór rozpocznie się jeszcze w listopadzie 2021 r.
Most na Dunajcu ma 602 metry długości, ponad 17 metrów szerokości i trzy pylony o wysokości 33,5 m od poziomu terenu, a 22,8 m od jezdni na pomoście. To obiekt typu extradosed, który powstał z połączenia konstrukcji wantowej z belkową sprężoną. To sprawia, że takie obiekty są tańsze w wykonaniu od typowych mostów wantowych i z kolei bardziej efektowne wizualnie niż obiekty belkowe. W Polsce do tej pory najdłuższym takim obiektem jest most w Kwidzynie na Wiśle (808,4 m), następny jest most na obwodnicy Ostródy (677 m), a kolejnym most w Kurowie, na Dunajcu. Nowy obiekt ma cztery przęsła, a odległości pomiędzy nimi wynoszą 100 m - 200 m - 200 m - 100 m. Na każdym pylonie zamontowano dziewięć want, a każda z nich z kolei zbudowana jest z 61 splotów stalowych lin. Oprócz jezdni powstała też ścieżka pieszo-rowerowa. Stałe podpory mostu znajdują się poza nurtem rzeki Dunajec. Zastosowana technologia budowy mostu wymagała wykonania podpór tymczasowych zlokalizowanych w nurcie rzeki, na czas realizacji obiektu. Rozbiórka tych podpór rozpocznie się jeszcze w listopadzie 2021 r.

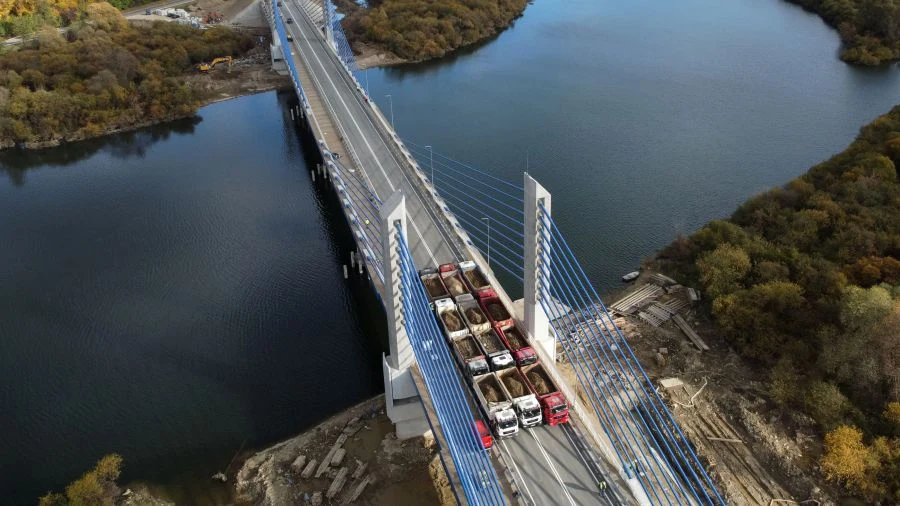

Nowy most położony jest poniżej starego i dłuższy od poprzednika o 200 m. Całkowita jego długość wynosi 602 m, szer. 17,18 m, natomiast pylony wznoszą się na ok. 33,5 m od poziomu terenu. Most ma po jednym pasie ruchu w każdym kierunku. Ze względu na jego konstrukcję i lokalizację możliwa będzie dobudowa drugiej jezdni z dodatkowym mostem, kiedy zapadanie decyzja o budowie nowej trasy do Nowego Sącza tzw. „sądeczanki”.  Most zaprojektowano zgodnie z parametrami technicznymi wymaganymi dla drogi klasy GP (główna przyspieszona). W ramach inwestycji na odcinku 2-km został zmieniony przebieg drogi krajowej nr 75: od parkingu w Tęgoborzu do skrzyżowania w Kurowie. Wykonawcą zadania o wartości ponad 189 mln zł jest polsko-węgierskie konsorcjum firm: Banimex i Hodmezovasarhelyi Utepito Korlatolt Felelossegu. Nowy obiekt zastąpił istniejący most w Kurowie, wybudowany w 1943 r., którego jego stan techniczny jest zły.
Nowy most położony jest poniżej starego i dłuższy od poprzednika o 200 m. Całkowita jego długość wynosi 602 m, szer. 17,18 m, natomiast pylony wznoszą się na ok. 33,5 m od poziomu terenu. Most ma po jednym pasie ruchu w każdym kierunku. Ze względu na jego konstrukcję i lokalizację możliwa będzie dobudowa drugiej jezdni z dodatkowym mostem, kiedy zapadanie decyzja o budowie nowej trasy do Nowego Sącza tzw. „sądeczanki”. Most zaprojektowano zgodnie z parametrami technicznymi wymaganymi dla drogi klasy GP (główna przyspieszona). W ramach inwestycji na odcinku 2-km został zmieniony przebieg drogi krajowej nr 75: od parkingu w Tęgoborzu do skrzyżowania w Kurowie. Wykonawcą zadania o wartości ponad 189 mln zł jest polsko-węgierskie konsorcjum firm: Banimex i Hodmezovasarhelyi Utepito Korlatolt Felelossegu. Nowy obiekt zastąpił istniejący most w Kurowie, wybudowany w 1943 r., którego jego stan techniczny jest zły.

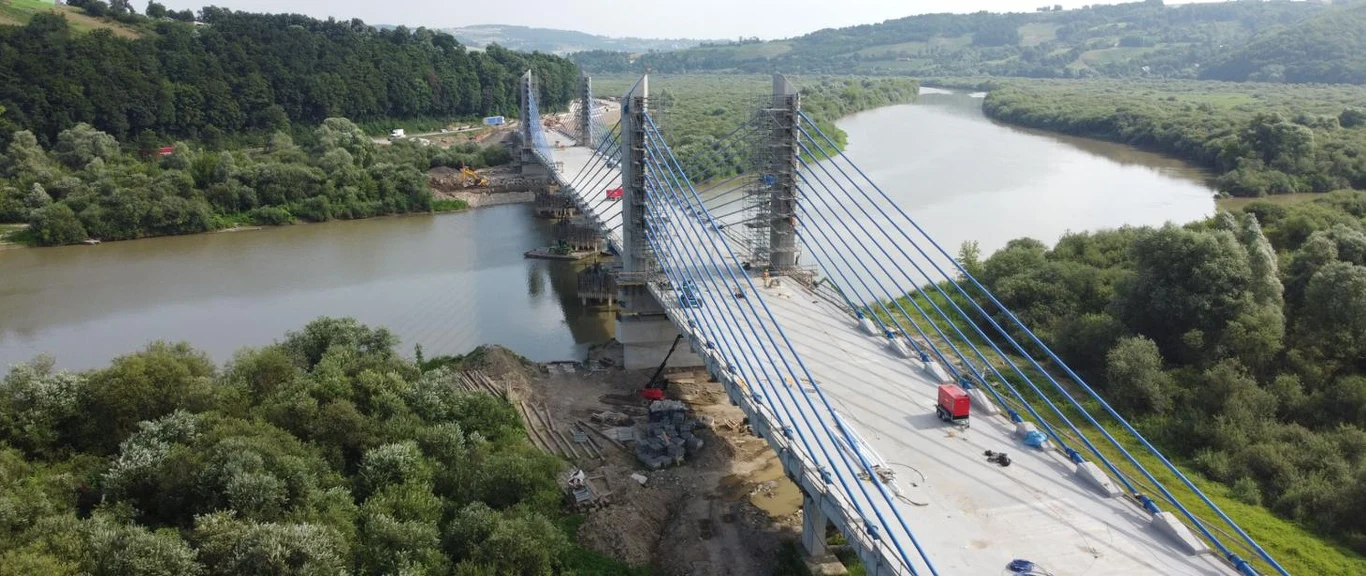

Wczoraj udostępniono kierowcom nowy most na Dunajcu w Kurowie k. Nowego Sącza w ciągu drogi krajowej nr 75. Inwestycja o wartości ponad 189 mln zł zrealizowano w ciągu niecałego 2,5 roku. W przyszłości obiekt znajdzie się na trasie tzw. „sądeczanki”.
Wczoraj udostępniono kierowcom nowy most na Dunajcu w Kurowie k. Nowego Sącza w ciągu drogi krajowej nr 75. Inwestycja o wartości ponad 189 mln zł zrealizowano w ciągu niecałego 2,5 roku. W przyszłości obiekt znajdzie się na trasie tzw. „sądeczanki”.
