Trybunał Sprawiedliwości Unii Europejskiej oddalił w zeszły czwartek odwołanie wniesione przez Niemcy od wyroku Sądu UE w sprawie gazociągu OPAL - lądowej odnogi Nord Stream 1. Wyrok przesądza ostatecznie, że Gazprom może wykorzystywać na wyłączność co najwyżej połowę przepustowości OPAL.
Wzmacnia bezpieczeństwo Polski i innych krajów unijnych, może też mieć istotne znaczenie dla rynku, ponieważ zwalnianie z prawa unijnego gazociągów będzie trudniejsze - powiedział Majewski. Jak dodał, ma nadzieję, że wnioskowane przez właściciela Nord Stream 2 zwolnienie tego gazociągu z prawa Unii będzie trudniejsze, bo wyrok stanowi wzmocnienie argumentów przeciwko.
Odnosząc się do forsowania przez Niemcy, mimo licznych sprzeciwów, budowy Nord Stream 2, prezes PGNiG wskazał, że gazociągi Nord Stream to przedsięwzięcia, z których Niemczy czerpią korzyści finansowe. - Trudno się dziwić, że chcą wspierać własne interesy - zaznaczył Majewski. Jak podkreślił, nam zależy, żeby zabezpieczać nie tylko interesy PGNiG, ale i bezpieczeństwo dostaw gazu na nasz rynek.
OPAL to gazociąg przesyłowy biegnący na terenie Niemiec równolegle do polsko-niemieckiej granicy, o maksymalnej przepustowości ok. 35 mld m sześc. Stanowi przedłużenie ułożonego na dnie Bałtyku gazociągu Nord Stream 1. Punkt wejścia znajduje się nad Morzem Bałtyckim w miejscowości Greifswald, a wyjście na granicy niemiecko-czeskiej w miejscowości Brandov.
W 2009 r. OPALowi przyznano na 22 lata wyjątkowe traktowanie w ramach unijnego III pakietu energetycznego. Pakiet ten wymaga m.in. dostępu stron trzecich, w tym przypadku konkurentów Gazpromu, do infrastruktury przesyłu gazu w UE. Zgodnie z tym, Gazprom miał rezerwację 50 proc. przepustowości OPAL-a.
Zgodnie z przyznanym wyjątkiem Gazprom miał rezerwację na 50 proc. przepustowości gazociągu OPAL, ale mógł ją zwiększyć, wdrażając tzw. program uwalniania gazu, czyli oferowania części gazu, dokładnie 3 mld m sześciennych, na rynku poza kontraktami.
Gazprom nie spełnił jednak nigdy tych warunków - nie uruchomił programu uwalniania gazu, uznając, że byłoby to nieopłacalne. Ostatecznie został tylko z 50 procentami przepustowości. Tak było aż do 2016 r., gdy Bundesnetzagentur, czyli niemiecki organ regulacyjny, przekazał Komisji swój zamiar zwiększenia, na wniosek Gazpromu, rezerwacji przepustowości dla rosyjskiego koncernu.
Komisja się zgodziła w październiku 2016 r., dzięki jej decyzji Gazprom otrzymał prawo do wykorzystywania do 2033 r. 80 proc. przepustowości OPAL. Oznaczało to, że z gazociągu Nord Stream 1 Gazprom mógł wprowadzać do Niemiec rocznie o ponad 20 mld m sześc. gazu więcej niż był w stanie zatłoczyć wcześniej. Decyzję zaskarżyły PGNiG i Polska, do których przyłączyły się Litwa i Łotwa. We wrześniu 2019 r. uzyskały pomyślny dla nich wyrok Sądu UE z klauzulą natychmiastowej wykonalności. Od wyroku odwołały się Niemcy, ich skargę TSUE rozpatrzył w czwartek. Jak powiedział w poniedziałek w telewizji wPolsce.pl prezes Majewski, wyrok ma charakter precedensowy i ma zasadnicze znaczenie dla rozumienia i stosowania zasady solidarności energetycznej.

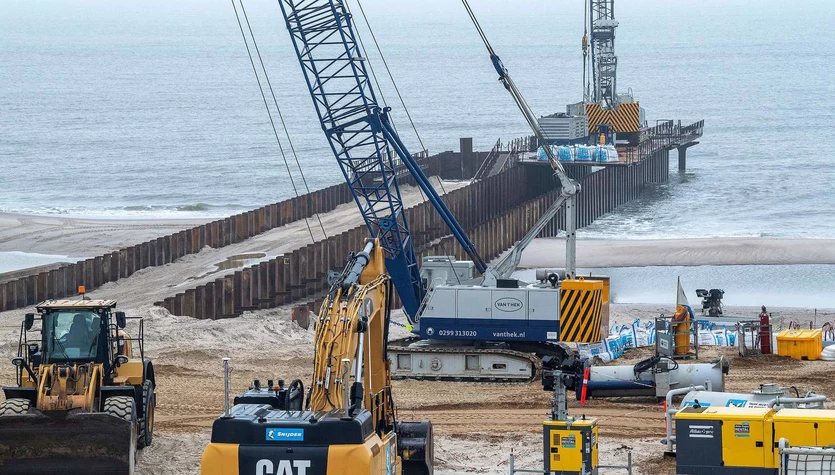

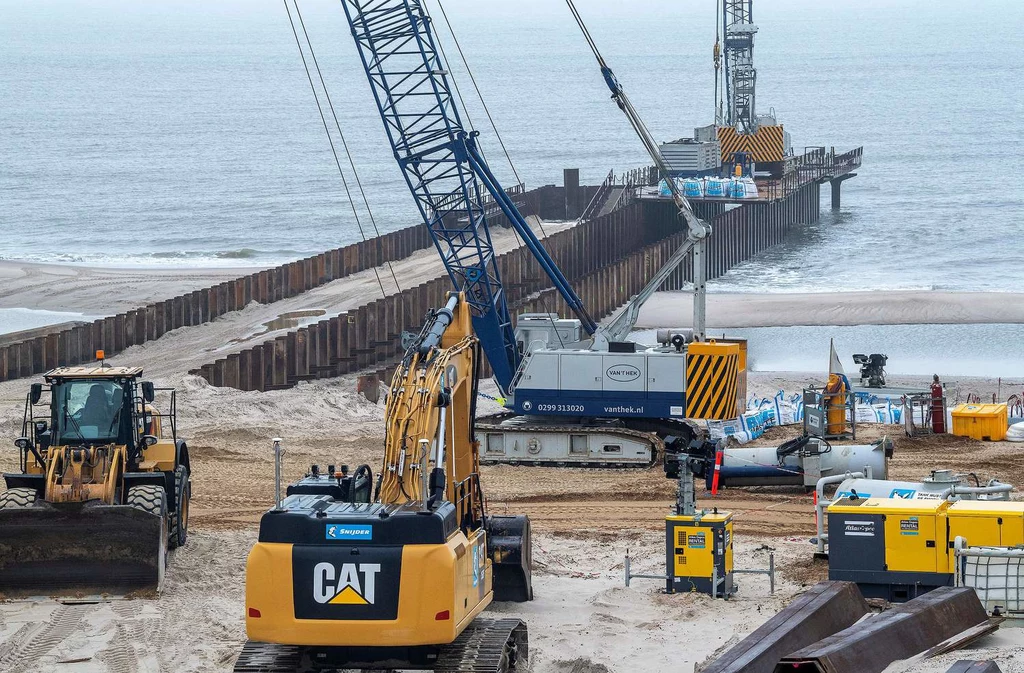

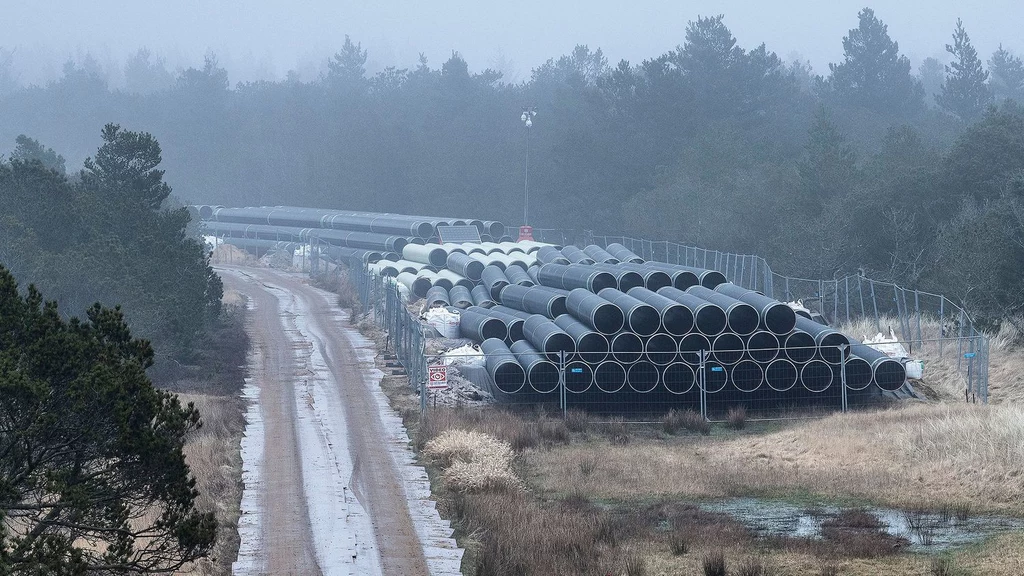

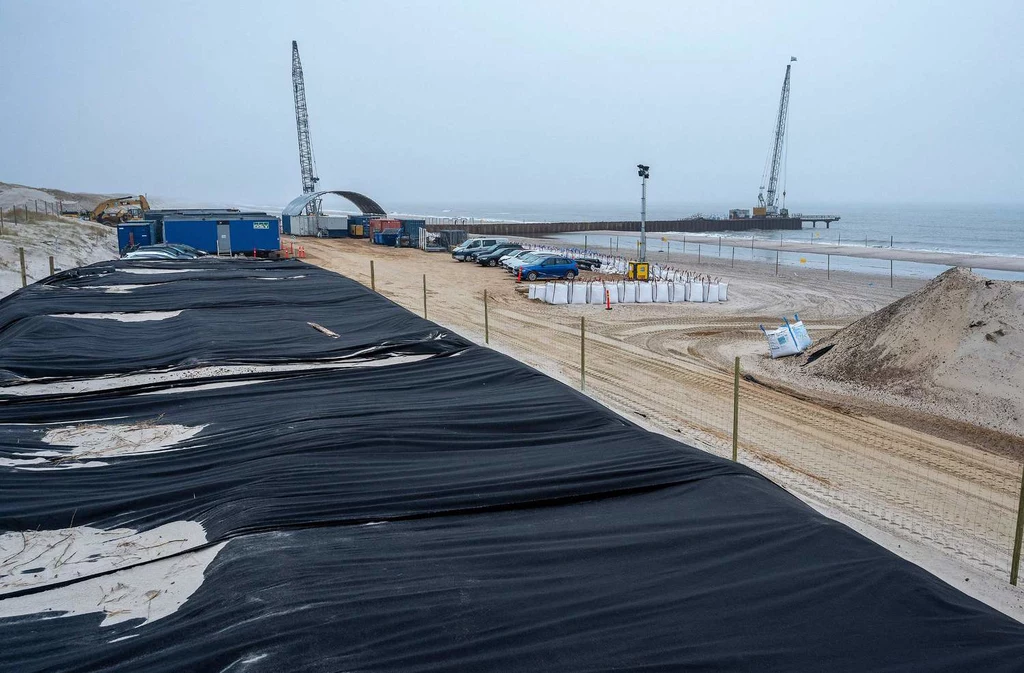

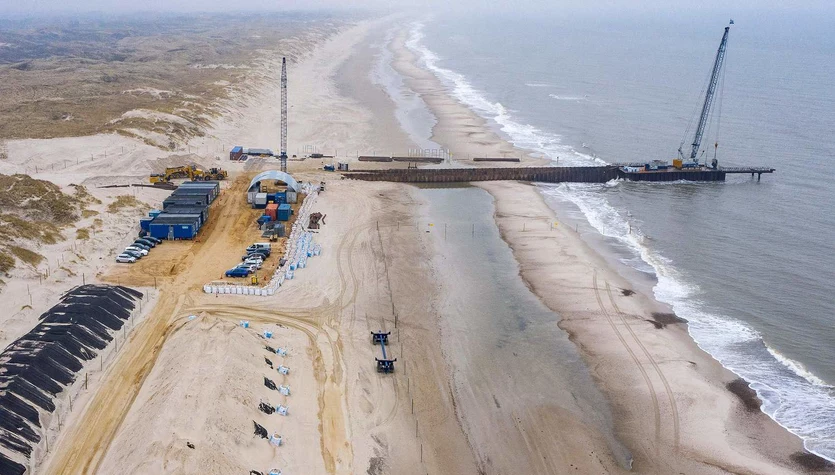

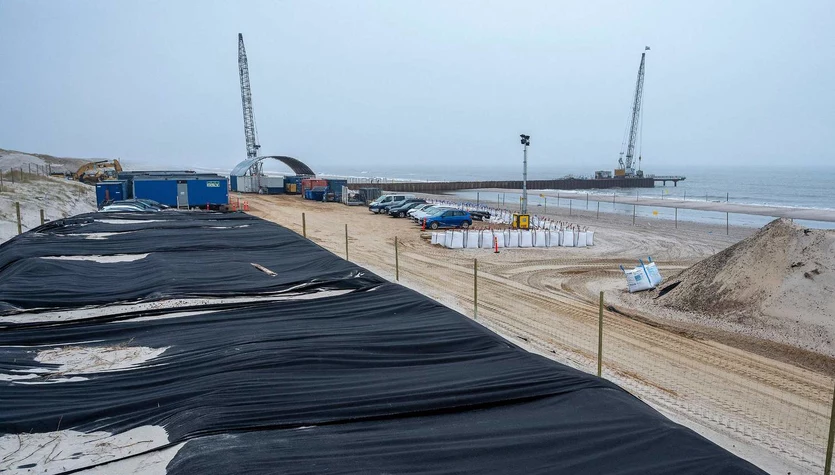

Energinet odpowiada za budowę części Baltic Pipe od połączenia z gazociągiem Europipe II na Morzu Północnym, przez duński ląd aż po wybrzeże wysyp Zelandia. Od tego punktu za budowę, w tym położenie rury na dnie Bałtyku, odpowiada polski operator Gaz-System. Gazociąg podmorski między Europipe II a wybrzeżem Danii został położony w ostatnich tygodniach. Duńczycy zbudowali też już sporą część gazociągu na lądzie. Jak zapewnił kilkanaście dni temu Gaz-System, na odcinkach, za które odpowiada, prace budowlane prowadzone zarówno na lądzie, jak i na Morzu Bałtyckim, przebiegają bez zakłóceń i są realizowane zgodnie z harmonogramem. Układanie rury na Bałtyku kontraktor Gaz-Systemu - Saipem - ma zacząć latem.

Według szacunków Energinet całkowita realizacja projektu Baltic Pipe może opóźnić się o trzy miesiące, ale spółka ma nadzieję nadać mu całkowitą moc przesyłową do końca 2022 roku. W 2018 roku Energinet i GAZ-System ustalili, że Baltic Pipe ma rozpocząć działanie do października 2022 roku. "Bardzo ciężko pracujemy, aby zakończyć budowę największej części rurociągu po to, aby móc dostarczyć dużą część uzgodnionej mocy w pierwotnym terminie" – powiedział Marian Kaagh, wiceprezes ds. projektów w Energinet. Wyjaśnił, że nowe odcinki Baltic Pipe w połączeniu z istniejącym duńskim systemem przesyłowym umożliwią Energinetowi transport gazu do Polski od października 2022 roku, natomiast Energinet pracuje nad zapewnieniem pełnej przepustowości do końca 2022 roku. "Baltic Pipe to ważny projekt dla Danii i dla dostaw energii w Europie Środkowo-Wschodniej - zapewnił Kaagh - To dla mnie bardzo ważne, że możemy skończyć budowę zgodnie z planem w kilku lokalizacjach". Kaagh zaznaczył także, iż Energinet pracuje nad oszacowaniem konsekwencji ekonomicznych tymczasowego przestoju i opóźnień w niektórych częściach projektu. "Musimy dokładnie obliczyć wszystkie koszty. Kiedy uzyskamy pełny przegląd, podzielimy się tym z opinią publiczną" - powiedział.

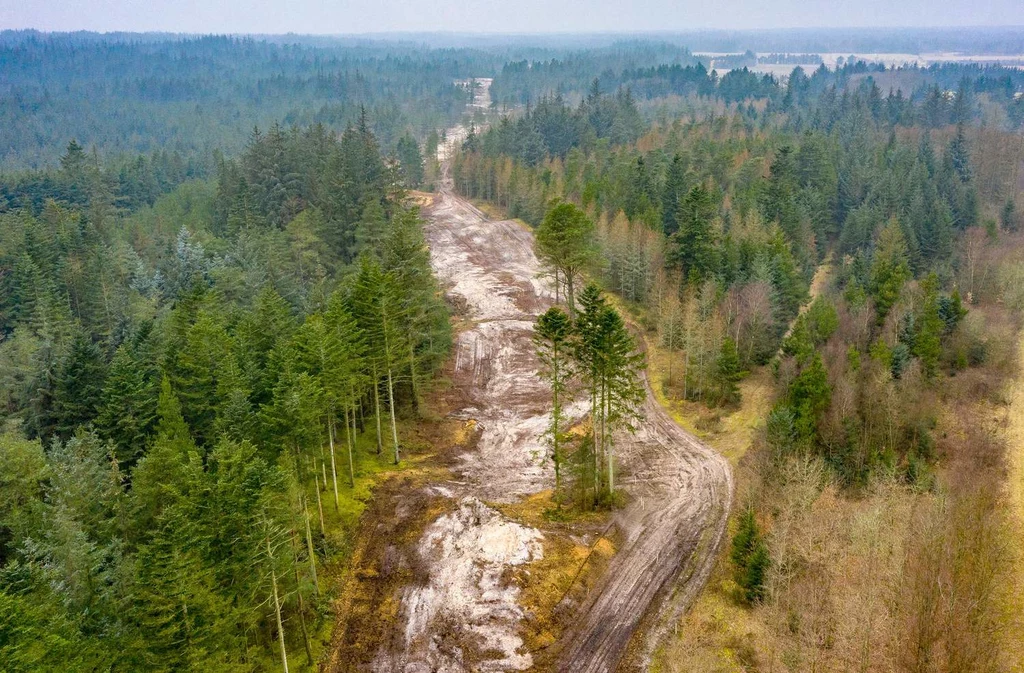

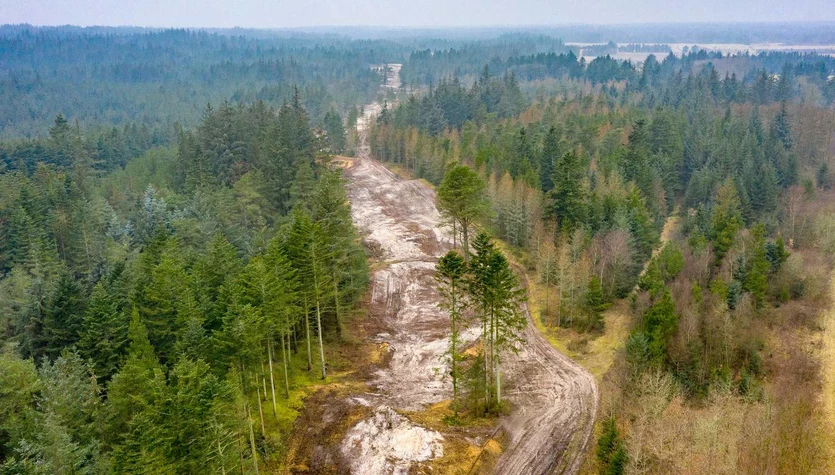

Zgodnie z najnowszą decyzją Energinet może wznowić budowę linii naziemnej przez wyspę Zelandia, wschodnią część wyspy Fionii oraz część linii naziemnej od zachodniego wybrzeża Danii do terminala gazowego Nybro. Może również wznowić budowę samego terminala Nybro oraz nowej tłoczni w Everdrup na Zelandii. Do czasu wydania nowego pozwolenia środowiskowego wstrzymana musi być budowa rurociągu w zachodniej części Fionii i wschodniej części kontynentalnej Jutlandii od istniejącej tłoczni w Egtved do cieśniny Mały Bełt. Na nowe pozwolenie będzie też musiała poczekać budowa zasilania elektrycznego tłoczni w Everdrup. W ten sposób, jak podkreśla Energinet, można wznowić prace budowlane na większości 210-kilometrowej linii naziemnej w Danii. Jednak orzeczenie Duńskiej Rady Apelacyjnej ds. Środowiska i Żywności oznacza, że budowa w zachodniej części Fionii i wschodniej części Jutlandii zostanie przełożona na 2022 rok.

31 maja Duńska Komisja Odwoławcza ds. Środowiska i Żywności cofnęła pozwolenie środowiskowe dla rurociągu Baltic Pipe, wydane przez Duńską Agencję Ochrony Środowiska 12 lipca 2019 roku. Sprawa została przekazana do ponownego rozpatrzenia przez Agencję, co oznaczało konieczność przeprowadzenia dodatkowych badań niezbędnych do oceny, czy inwestycja może zniszczyć lub uszkodzić tereny rozrodu lub odpoczynku wskazanych gatunków zwierząt. W związku z orzeczeniem z 31 maja Energinet postanowił o tymczasowym wstrzymaniu budowy. W sobotę jednak spółka poinformowała, że Duńska Agencja Ochrony Środowiska nie ma zastrzeżeń do planów wznowienia budowy części projektu na duńskim odcinku lądowym.

W sobotę Duńska Agencja Ochrony Środowiska poinformowała nie ma zastrzeżeń do planów wznowienia budowy części projektu na duńskim odcinku lądowym.

Energinet, duński operator systemu przesyłowego poinformował, duńska Agencja Ochrony Środowiska wydała zezwolenie na wznowienie prac budowlanych w określonych częściach 210-kilometrowego duńskiego odcinka rurociągu Baltic Pipe.AFP
