PGE GiEK wystawiła konsorcjum realizującemu blok w Turowie notę obciążeniową w kwocie 561,5 mln zł

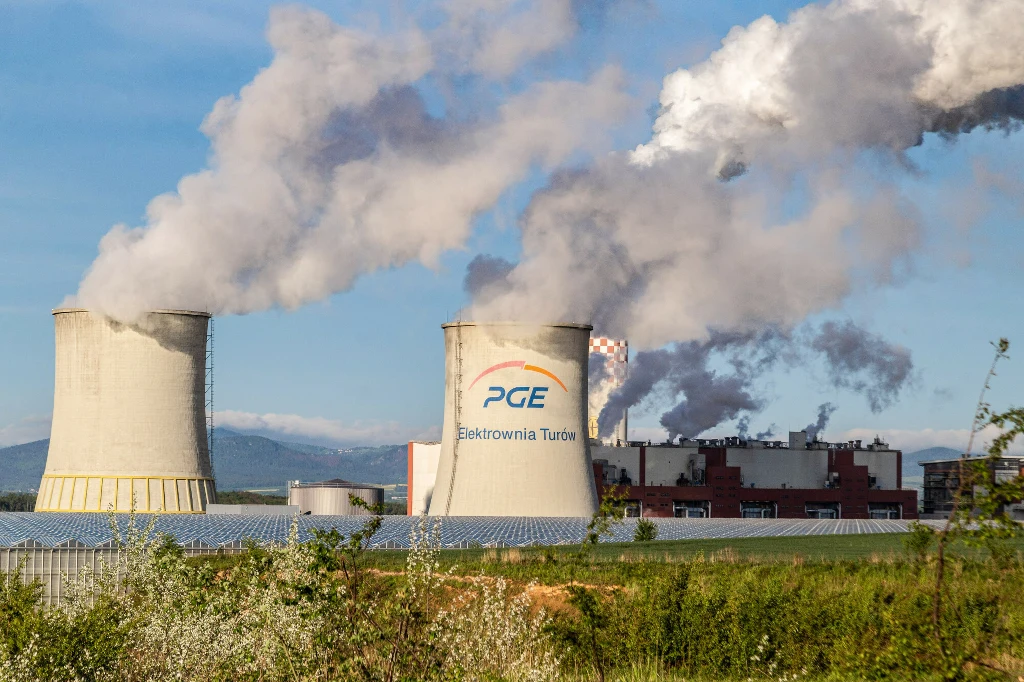

PGE GiEK wystawiła notę obciążeniową w kwocie 561,5 mln zł konsorcjum firm Mitsubishi Power Europe Gmbh, Tecnicas Reunidas oraz Budimex. Konsorcjum realizowało dla PGE GiEK projekt obejmujący zaprojektowanie i wykonanie w formule "pod klucz" bloku energetycznego w Turowie.

Pomagajmy Ukrainie - Ty też możesz pomóc!

Przekazanie bloku do eksploatacji nastąpiło 14 maja 2021 r. Nota obciążeniowa dotyczy kary umownej z tytułu niedotrzymania wskaźnika dyspozycyjności bloku w pierwszym roku okresu gwarancji, który zgodnie z umową był jednym z gwarantowanych przez konsorcjum parametrów technicznych.

Reklama

PGE

5,9200 -0,2980 -4,79% akt.: 18.12.2024, 17:51
  • Otwarcie 6,2180
  • Max 6,2360
  • Min 5,9200
  • Kurs odniesienia 6,2180
  • Suma wolumenu 3 385 263
  • Suma obrotów 20 534 445,85
  • Widełki dolne 5,5980
  • Widełki górne 6,8380
Zobacz również: BEDZIN CEZ COLUMBUS

Zarząd Budimeksu uważa, że naliczenie kary przez PGE GiEK w związku z realizacją bloku w Turowie jest bezzasadne - poinformowała spółka w komunikacie.

W czwartek PGE GiEK wystawiła notę obciążeniową w kwocie 561,5 mln zł konsorcjum firm Mitsubishi Power Europe Gmbh, Tecnicas Reunidas oraz Budimex. Konsorcjum realizowało dla PGE GiEK projekt obejmujący zaprojektowanie i wykonanie w formule "pod klucz" bloku energetycznego w Turowie.

Jak podano, nota obciążeniowa dotyczy kary umownej z tytułu niedotrzymania wskaźnika dyspozycyjności bloku w pierwszym roku okresu gwarancji, który zgodnie z umową był jednym z gwarantowanych przez konsorcjum parametrów technicznych.

"Zarząd Budimeksu uważa naliczenie ww. kary przez zamawiającego za bezzasadne, a ww. nota obciążeniowa nie zostanie ujęta w księgach Budimeksu" - poinformowała spółka w komunikacie.

Jak podano, udział Budimeksu w konsorcjum wynosi 23,58 proc.

"Zarząd informuje, że w ramach swojego udziału w konsorcjum nie odpowiada za dostawy kluczowych urządzeń technologicznych odpowiedzialnych za wytwarzanie energii elektrycznej. Ponadto w ocenie Budimeksu zakres realizowanych przez niego prac nie miał wpływu na kontestowaną przez zamawiającego dyspozycyjność bloku" - podano w komunikacie.

Dodatkowo Budimex wskazał, że - zgodnie z ustawą o szczególnych rozwiązaniach związanych z zapobieganiem, przeciwdziałaniem i zwalczaniem COVID-19, innych chorób zakaźnych oraz wywołanych nimi sytuacji kryzysowych - zamawiający w czasie obowiązywania stanu zagrożenia epidemicznego oraz w czasie 90 dni od dnia jego odwołania nie może potrącić kary umownej z wierzytelności wykonawcy ani zaspokoić swoich roszczeń w zakresie kar z zabezpieczeń należytego wykonania umowy.

Przekazanie bloku w Turowie do eksploatacji nastąpiło 14 maja 2021 r.

BUDIMEX

463,8000 +23,4000 5,31% akt.: 18.12.2024, 17:51
  • Otwarcie 442,0000
  • Max 465,4000
  • Min 441,6000
  • Kurs odniesienia 440,4000
  • Suma wolumenu 54 252
  • Suma obrotów 24 876 771,80
  • Widełki dolne 397,8000
  • Widełki górne 486,2000
Zobacz również: ATREM COMPREMUM DBENERGY
PAP
Reklama
Reklama
Reklama
Reklama
Strona główna INTERIA.PL
Polecamy
Finanse / Giełda / Podatki
Bądź na bieżąco!
Odblokuj reklamy i zyskaj nieograniczony dostęp do wszystkich treści w naszym serwisie.
Dzięki wyświetlanym reklamom korzystasz z naszego serwisu całkowicie bezpłatnie, a my możemy spełniać Twoje oczekiwania rozwijając się i poprawiając jakość naszych usług.
Odblokuj biznes.interia.pl lub zobacz instrukcję »
Nie, dziękuję. Wchodzę na Interię »
